简体 | 繁体 | ENGLISH
设为首页 网站地图 移动群组 RSS
站内搜索:
NEXT
PREV
  • 研发概览
  • 科技创新
  • 研究机构
  • 研制装备
  • 制造能力
  • 研制成果
  科研成果 首页 > 研发实力 > 科研成果
迪拜哈斯彦项目再迎重大节点 2号机组锅炉水压试验一次成功
来源: 哈尔滨电气集团有限公司 时间: 2020-07-06 点击数: 12480

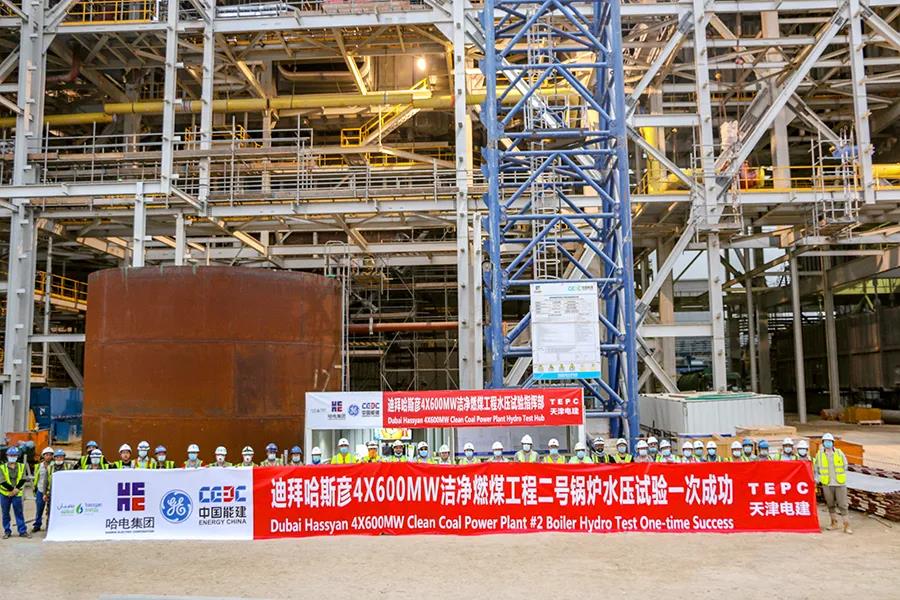

        迪拜当地时间7月3日17时35分,哈电国际承建的迪拜哈斯彦4×600MW清洁燃煤电站项目2号机组锅炉水压试验一次成功,标志着项目2号机组锅炉本体安装工作基本结束,为下一步锅炉保温工作的开展创造了条件,为2号机组锅炉酸洗以及点火吹管奠定了良好基础。

        为保证2号机组水压试验顺利完成,哈电国际哈斯彦项目团队前期组织GE和天津电建专业团队一同与业主方针对锅炉水压试验方案进行多次沟通并最终达成一致。在水压试验过程中,项目团队带领各合作单位连续奋战24个小时,顺利完成2号机组锅炉水压试验目标。哈斯彦项目机组锅炉设计压力31.1MPa,试验压力46.7MPa,水压试验全程严格遵照水压试验方案,并根据方案要求顺利维持试验压力20分钟。整个试验过程得到了业主和ASME授权检验员的认可。

        哈斯彦项目在全力做好疫情防控工作常态化的基础上,努力减轻前期疫情严重时期对项目执行进展的影响。尤其近一周以来,哈斯彦项目团队集中精力,全力加快4台机组建设进度,科学筹划,制定详细的交叉作业任务计划,合理安排工序,高效利用资源,全线开足马力,项目捷报频传,相继完成了1号机组满负荷发电,2号机组发电机穿转子和锅炉水压试验,3号主厂房C、D列筏板基础浇筑四个重大节点,其它各施工面和子系统计划节点也在稳步推进当中,项目建设真正跑出了“加速度”。项目团队与各合作单位凝聚合力,工程建设如火如荼,项目推进有条不紊,为奋战下半年,确保完成哈斯彦全年各重大节点目标奠定了坚实的基础。

首页 | 集团概况 | 开云官方注册-开云(中国) | 开云官方注册-开云(中国) | 研发实力 | 企业文化 | 社会责任 | 党群工作 | 人力资源
黑ICP备06000101号 | 收藏本站 | RSS订阅 | 法律声明 | 网站地图 | 联系我们
版权所有:哈尔滨电气集团有限公司  上市公司:哈尔滨电气股份有限公司
地址:哈尔滨市松北区科技创新城创新一路1399号 邮编:150028 您是本站第 位访客

黑公网安备 23010902000451号
