简体 | 繁体 | ENGLISH
设为首页 网站地图 移动群组 RSS
站内搜索:
NEXT
PREV
  • 研发概览
  • 科技创新
  • 研究机构
  • 研制装备
  • 制造能力
  • 研制成果
  科研成果 首页 > 研发实力 > 科研成果
迪拜哈斯彦项目输煤系统两个阶段卸煤性能考核试验顺利完成 累计卸煤25万吨
来源: 哈尔滨电气集团有限公司 时间: 2020-07-21 点击数: 12780

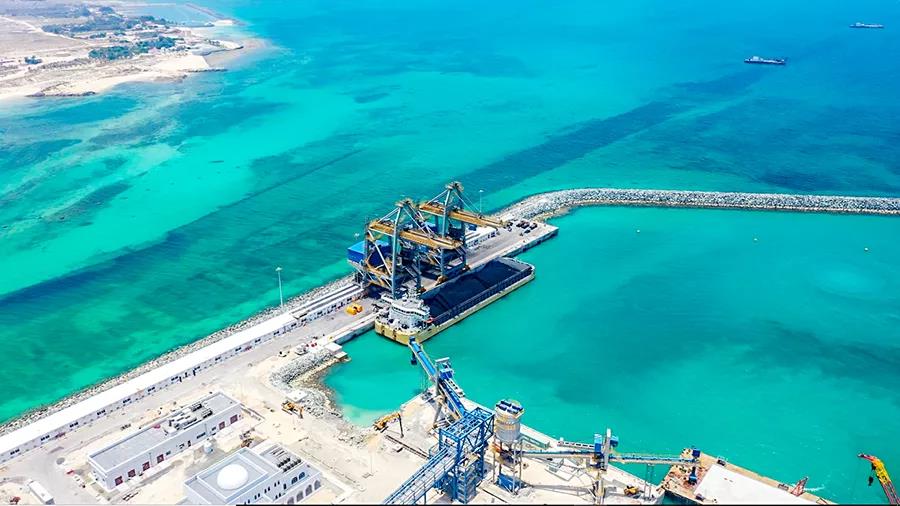

        迪拜当地时间7月20日凌晨4时34分,哈电国际承建的迪拜哈斯彦4×600MW清洁燃煤电站项目输煤系统两个阶段卸煤性能考核试验顺利完成,累计卸煤25万吨。

        此次卸煤性能考核试验包含两个阶段,第一阶段卸煤性能考核试验于迪拜当地时间5月28日凌晨0时58分顺利完成,总卸煤量161975吨,历时七天七夜;第二阶段卸煤性能考核试验于迪拜当地时间7月16日15时开始,历时三天三夜的连续奋战,总卸煤量88310吨。

        为保证此次卸煤性能考核试验顺利完成,哈斯彦项目团队争分夺秒地开展输煤系统卸煤工作。哈斯彦项目部组织各合作单位,采取24小时专组轮班负责制度,项目团队充分发扬攻坚克难、连续作战的战斗精神,克服项目现场近50摄氏度高温酷暑、海域天气变化等多种不利因素影响,时刻记录海运、卸煤等各个过程所有用时及相关数据。并实时分析各过程用时,针对每个可优化过程和环节统一调配现场资源,第一时间组织各合作单位人员解决出现问题,圆满完成了两个阶段输煤系统卸煤性能考核试验。


        哈斯彦项目团队统筹全局、抓主抓重,力保此次输煤系统卸煤性能考核试验与1号机组输煤系统上煤工作同时顺利进行,在顺利完成输煤系统第二阶段卸煤性能考核试验任务的同时,良好地保证了1号机组上煤需求。在确保7月19日1号机组顺利实现燃煤满负荷发电目标的同时,于数小时后,顺利完成第二阶段卸煤性能考核试验。

首页 | 集团概况 | 开云官方注册-开云(中国) | 开云官方注册-开云(中国) | 研发实力 | 企业文化 | 社会责任 | 党群工作 | 人力资源
黑ICP备06000101号 | 收藏本站 | RSS订阅 | 法律声明 | 网站地图 | 联系我们
版权所有:哈尔滨电气集团有限公司  上市公司:哈尔滨电气股份有限公司
地址:哈尔滨市松北区科技创新城创新一路1399号 邮编:150028 您是本站第 位访客

黑公网安备 23010902000451号
